των επακόλουθων δοκιμών θερμότητας και θέσης σε λειτουργία της πυρηνικής νησίδας», δήλωσε η Εθνική Πυρηνική Εταιρεία της Κίνας.
Η πρώτη χύτευση σκυροδέματος για την πλάκα βάσης του πυρηνικού νησιού της μονάδας 3 έγινε τον Μάρτιο του 2021, ενώ η χύτευση της μονάδας 4 πραγματοποιήθηκε τον Δεκέμβριο του ίδιου έτους. Η Φάση II του Changjiang - μονάδες 3 και 4 - αντιπροσωπεύει μια συνολική εκτιμώμενη επένδυση ύψους 40 δισεκατομμυρίων CNY (6,4 δισεκατομμυρίων δολαρίων ΗΠΑ), σύμφωνα με την China Huaneng, η οποία κατέχει το 51% του έργου, με την China National Nuclear Corporation να κατέχει το υπόλοιπο 49%. Η περίοδος κατασκευής αναμένεται να είναι 60 μήνες. Και οι δύο μονάδες Hualong One (HPR1000) έχουν προγραμματιστεί να τεθούν σε πλήρη λειτουργία στις αρχές του 2027.
Ο σχεδιασμός του αντιδραστήρα Hualong One διαθέτει ένα διπλό κτίριο συγκράτησης, η κύρια λειτουργία του οποίου είναι η διασφάλιση της ακεραιότητας και της στεγανότητας του κτιρίου του αντιδραστήρα, και παίζει βασικό ρόλο στον περιορισμό των ραδιενεργών ουσιών.

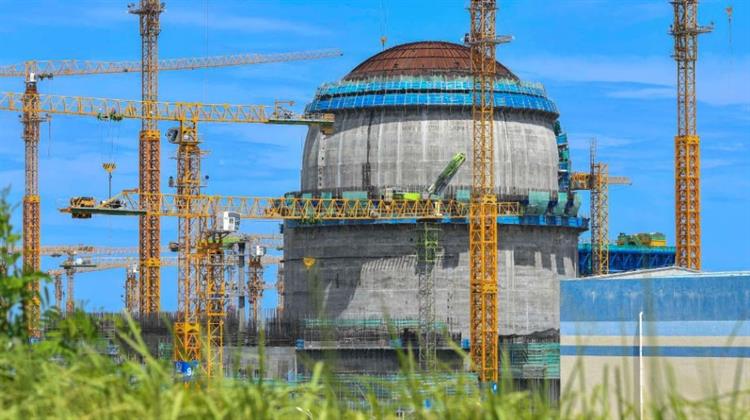

Ο χαλύβδινος θόλος για τον εσωτερικό θόλο της μονάδας 3 του Changjiang - με διάμετρο μεγαλύτερη από 46 μέτρα και ύψος 23 μέτρα - τοποθετήθηκε πάνω από τα τοιχώματα της διπλής δομής συγκράτησης τον Φεβρουάριο του 2023.
Ο εξωτερικός χαλύβδινος θόλος - με διάμετρο 53 μέτρα, ύψος 13 μέτρα και βάρος περίπου 415 τόνους - ανυψώθηκε στη θέση του στην κορυφή του κτιρίου συγκράτησης τον Οκτώβριο του περασμένου έτους.
Οι ψυχρές υδροστατικές δοκιμές —που πραγματοποιήθηκαν για να επιβεβαιωθεί εάν τα εξαρτήματα και τα συστήματα που είναι σημαντικά για την ασφάλεια είναι σωστά εγκατεστημένα και έτοιμα για λειτουργία σε ψυχρή κατάσταση— ολοκληρώθηκαν τον Απρίλιο. Στη συνέχεια, θα ακολουθήσουν δοκιμές λειτουργίας σε θερμή κατάσταση, οι οποίες περιλαμβάνουν την αύξηση της θερμοκρασίας του συστήματος ψυκτικού του αντιδραστήρα και τη διεξαγωγή ολοκληρωμένων δοκιμών για να διασφαλιστεί ότι τα κυκλώματα ψυκτικού και τα συστήματα ασφαλείας λειτουργούν όπως πρέπει.
Ο πυρηνικός σταθμός Changjiang φιλοξενεί ήδη δύο εν λειτουργία αντιδραστήρες πεπιεσμένου νερού (PWR) CNP-600 - Changjiang 1 και 2 - οι οποίοι τέθηκαν σε εμπορική λειτουργία το 2015 και το 2016, αντίστοιχα. Το 2021, η CNNC ξεκίνησε επίσης την κατασκευή ενός επιδεικτικού μικρού αρθρωτού αντιδραστήρα ACP100 στον χώρο. Ο πολυχρηστικός PWR 125 MWe - γνωστός και ως Linglong One - έχει σχεδιαστεί για παραγωγή ηλεκτρικής ενέργειας, θέρμανση, παραγωγή ατμού ή αφαλάτωση θαλασσινού νερού.
