ΔΕΣΦΑ: Νέα Πλωτή Πλατφόρμα LNG Στη Ρεβυθούσα Για Ανεφοδιασμό Πλοίων

ΔΕΣΦΑ: Νέα Πλωτή Πλατφόρμα LNG Στη Ρεβυθούσα Για Ανεφοδιασμό Πλοίων
Του Χρήστου Κοντογεώργη
Τρι, 19 Αυγούστου 2025 - 07:45

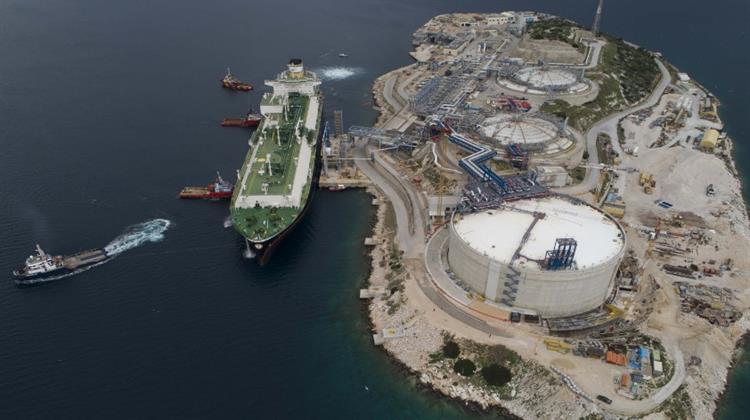

Σε ένα νέο βήμα για τη Ρεβυθούσα προχωρά ο ΔΕΣΦΑ με μια νέα  υποδομή που θα επιτρέπει τον τακτικό ανεφοδιασμό πλοίων με υγροποιημένο φυσικό αέριο (LNG). Στη δημόσια διαβούλευση βρίσκεται Ήδη ο διαγωνισμός για την «Προμήθεια Πλωτής Πλατφόρμας για φόρτωση/εκφόρτωση πλοίων SSLNG», προϋπολογισμού 15 εκατ. ευρώ (χωρίς ΦΠΑ) έχει τεθεί σε διαβούλευση. Ο Διαχειριστής επιδιώκει να επεκτείνει

τις υπηρεσίες του, ώστε να εξυπηρετεί LNG carriers χωρητικότητας 1.000–30.000 κ.μ. Επιλέγεται λύση Jetty-Less, δηλαδή χωρίς μόνιμη προβλήτα, ώστε το έργο να υλοποιηθεί ταχύτερα και με μικρότερο τεχνικό ρίσκο. Η πλατφόρμα θα εγκατασταθεί στο βορειοανατολικό τμήμα της νησίδας, μετατρέποντας ουσιαστικά τη Ρεβυθούσα σε κόμβο για ένα πολύ ευρύτερο φάσμα πλοίων.

Η τεχνική λύση

Η νέα υποδομή προβλέπεται να είναι πλωτή με ημιβύθιση κατασκευή που θα συνδέει το τερματικό με τα πλοία μέσω εύκαμπτων κρυογενικών σωλήνων. Ειδικότερα θα έχει:

  • Δυναμικότητα: 2.000 κ.μ./ώρα σε LNG (με turndown μέχρι 200 κ.μ./ώρα).
  • Επιστροφή αερίου: 4.100 Am³/ώρα σε θερμοκρασία −128,8°C.
  • Πίεση λειτουργίας: έως 19 barg.
  • Ασφάλεια: σύστημα ERS για ασφαλή αποσύζευξη, Ship-Shore Link για επικοινωνία τερματικού-πλοίου και πλήρης αυτοματοποίηση.

Η πλατφόρμα θα διαθέτει επίσης βοηθητικά αέρια (άζωτο, αέρα οργάνων) και συστήματα παρακολούθησης θερμοκρασιών και διαρροών. Όταν δεν εξυπηρετείται πλοίο, θα τίθεται σε «holding mode» με αδρανοποίηση και ψύξη.

Λειτουργικότητα και σχεδιασμός

Όσον αφορά στον σχεδιασμό η  λύση «Jetty-Less έχει μελετηθεί για να ανταπεξέρχεται σε άνεμο, κύματα και ρεύματα, ενώ η πλατφόρμα θα μπορεί να μετακινείται μόνη της από «θέση αναμονής» σε «θέση λειτουργίας». Προβλέπεται και δυνατότητα ρυμουλκών ως εφεδρική επιλογή.

Οικονομικό και συμβατικό πλαίσιο

Όσον αφορά στο οικονομικό σκέλος του έργου προβλέπονται τα εξής:

  • Προϋπολογισμός: 15 εκατ. ευρώ + ΦΠΑ.
  • Χρονοδιάγραμμα: έτοιμος εξοπλισμός στους 12 μήνες, ολοκλήρωση και δοκιμές έως 14 μήνες.
  • Εγγύηση καλής λειτουργίας: 24 μήνες (έως 27 μήνες από την παραλαβή).
  • Διαγωνισμός: ηλεκτρονική υποβολή, ισχύς προσφορών 8 μήνες, Εγγυητική Συμμετοχής 300.000 ευρώ, Εγγυητική Καλής Εκτέλεσης 10%.

Η εγγύηση καλής λειτουργίας διαρκεί 24 μήνες από την επιτυχή θέση σε λειτουργία/δοκιμή επίδοσης, με ανώτατο όριο τους 27 μήνες από το Goods Receipt Notice. Ο κίνδυνος μεταβιβάζεται με την έκδοση του GRN και η κυριότητα με την παράδοση στον καθορισμένο τόπο.

Διάρκεια ζωής και προοπτική

Ο ανάδοχος οφείλει να διασφαλίσει διάρκεια ζωής 25 ετών για τον εξοπλισμό, καταθέτοντας λίστα ανταλλακτικών που θα χρειαστούν μελλοντικά. Έτσι, η Ρεβυθούσα αποκτά μια υποδομή με ορίζοντα δεκαετιών, ικανή να καλύψει τη ζήτηση της ναυτιλίας για καθαρότερο καύσιμο και να ενισχύσει τον ρόλο της Ελλάδας στην αγορά LNG της Ανατολικής Μεσογείου.

Σχετικά με τη διαγωνιστική διαδικασία, οι προσφορές θα πρέπει να υποβάλλονται ηλεκτρονικά στη sourceONE neo, σε δύο διακριτούς φακέλους (Τεχνική και Οικονομική προσφορά) με την ισχύ τους να προσδιορίζεται στους οκτώ μήνες. Για τη συμμετοχή απαιτείται εγγυητική  300.000 ευρώ με ισχύ εννέα μηνών. Για τον προσωρινό ανάδοχο προβλέπεται Εγγυητική Καλής Εκτέλεσης 10% της συμβατικής αξίας.

Ακολουθήστε το energia.gr στο Google News!Παρακολουθήστε τις εξελίξεις με την υπογραφη εγκυρότητας του energia.gr
