τις κατασκευαστικές εργασίες , η Vineyard Wind στη Μασαχουσέτη υπέβαλε αίτηση για προσωρινή διαταγή περιορισμού και προκαταρκτική διαταγή, αμφισβητώντας την εντολή αναστολής που εξέδωσε το Υπουργείο Εσωτερικών στις 22 Δεκεμβρίου.
Η Vineyard Wind, μια κοινοπραξία 50-50 μεταξύ της Avangrid και της Copenhagen Infrastructure Partners, κατέθεσε αγωγή στο Περιφερειακό Δικαστήριο των ΗΠΑ για την περιφέρεια της Μασαχουσέτης.
12 Ιανουαρίου 2026: Ο δικαστής Royce Lamberth του Περιφερειακού Δικαστηρίου των ΗΠΑ για την Περιφέρεια της Κολούμπια έκρινε σήμερα ότι η εντολή αναστολής του έργου Revolution Wind του Υπουργείου Εσωτερικών των ΗΠΑ ήταν «αυθαίρετη και ιδιότροπη», κατά παράβαση της ομοσπονδιακής νομοθεσίας, και ότι η κατασκευή μπορεί να συνεχιστεί.
Ο Λάμπερθ δήλωσε ότι το Υπουργείο Εσωτερικών δεν εξήγησε επαρκώς πώς το Revolution Wind αποτελούσε κίνδυνο για την ασφάλεια.
Η Ørsted δήλωσε ότι θα ξαναρχίσει την κατασκευή το συντομότερο δυνατό.
2 Ιανουαρίου: Την 1η Ιανουαρίου, η Revolution Wind υπέβαλε συμπληρωματική αγωγή σε ομοσπονδιακό δικαστήριο στην Ουάσινγκτον, DC, αμφισβητώντας την εντολή αναστολής μίσθωσης του Υπουργείου Εσωτερικών της 22ας Δεκεμβρίου. Σήμερα, η Empire Wind της Equinor ακολούθησε τη δική της αγωγή, ζητώντας επίσης προσωρινή διαταγή που θα επέτρεπε τη συνέχιση της κατασκευής όσο εκκρεμεί η υπόθεση.
Οι δύο αγωγές συμβάλλουν στη δημιουργία μιας ταχέως αυξανόμενης νομικής συσσώρευσης σχετικά με την απόφαση του Interior να σταματήσει την κατασκευή ανοικτής θάλασσας σε πέντε αιολικά πάρκα των ΗΠΑ που βρίσκονται υπό κατασκευή: την Coastal Virginia Offshore Wind της Dominion Energy, την Vineyard Wind 1 στη Μασαχουσέτη, την Revolution Wind, η οποία εξυπηρετεί το Ρόουντ Άιλαντ και το Κονέκτικατ, και την Sunrise Wind και την Empire Wind στη Νέα Υόρκη. Η Dominion ήταν ο πρώτος κατασκευαστής που μήνυσε, υποβάλλοντας την αγωγή της στις 23 Δεκεμβρίου.
Άνεμος Επανάστασης
Η Revolution Wind είναι μια κοινοπραξία 50/50 μεταξύ της Ørsted και της Skyborn Renewables της Global Infrastructure Partners. Οι κατασκευαστές υποστηρίζουν ότι η αναστολή μίσθωσης παραβιάζει την ομοσπονδιακή νομοθεσία και αποτελεί σημαντική, άμεση απειλή για ένα έργο που έχει σχεδόν ολοκληρωθεί. Η Revolution Wind αναφέρει ότι εξασφάλισε όλες τις απαιτούμενες ομοσπονδιακές και πολιτειακές άδειες το 2023 μετά από μια διαδικασία αναθεώρησης που διήρκεσε περισσότερα από εννέα χρόνια και περιελάμβανε εκτεταμένες διαβουλεύσεις με το Υπουργείο Άμυνας σχετικά με ζητήματα εθνικής ασφάλειας και ραντάρ. Αυτές οι συνομιλίες οδήγησαν σε μια επίσημη συμφωνία μετριασμού με το Υπουργείο Άμυνας και το Υπουργείο Πολεμικής Αεροπορίας.

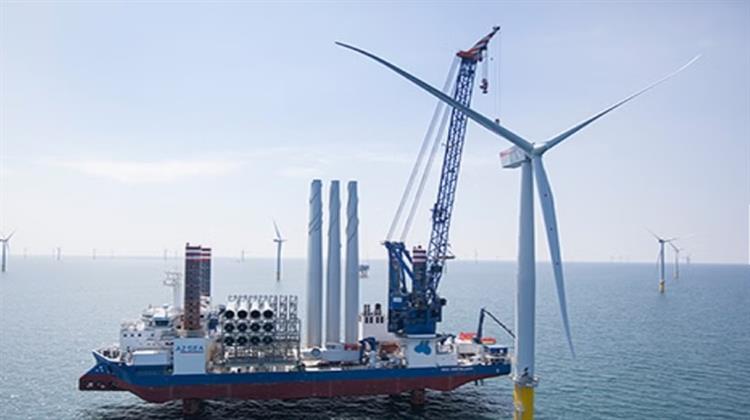

Η κατασκευή του Revolution Wind έχει ολοκληρωθεί περίπου στο 87%. Όλα τα θεμέλια στην ανοιχτή θάλασσα έχουν εγκατασταθεί, 58 από τις 65 ανεμογεννήτριες είναι ήδη στη θέση τους, η εγκατάσταση των καλωδίων εξαγωγής έχει ολοκληρωθεί και έχουν εγκατασταθεί και οι δύο υπεράκτιοι υποσταθμοί. Το έργο ήταν σε καλό δρόμο για να ξεκινήσει την παραγωγή ενέργειας ήδη από τον Ιανουάριο του 2026, πριν από την έκδοση της εντολής διακοπής των εργασιών.
Μόλις τεθεί σε λειτουργία, το Revolution Wind αναμένεται να παρέχει ηλεκτρική ενέργεια σε περισσότερα από 350.000 σπίτια βάσει 20ετών συμφωνιών αγοράς ενέργειας με εταιρείες κοινής ωφέλειας στο Ρόουντ Άιλαντ και το Κονέκτικατ. Οι κατασκευαστές λένε ότι η διακοπή του έργου ενέχει τον κίνδυνο υψηλότερων τιμών ενέργειας και χαμηλότερης αξιοπιστίας του δικτύου στα βορειοανατολικά, ειδικά καθώς η ζήτηση από κέντρα δεδομένων και τεχνητή νοημοσύνη συνεχίζει να αυξάνεται.
Empire Wind
Η αγωγή της Empire Wind προβάλλει πολλά από τα ίδια επιχειρήματα. Η Equinor λέει ότι η εντολή του Υπουργείου Εσωτερικών είναι παράνομη και θα μπορούσε να προκαλέσει σοβαρές εμπορικές και χρηματοοικονομικές επιπτώσεις εάν παραμείνει σε ισχύ. Η εταιρεία σχεδιάζει να ζητήσει προσωρινή διαταγή, ώστε να μπορέσουν να συνεχιστούν οι εργασίες κατά τη διάρκεια αυτού που περιγράφει ως κρίσιμη φάση της κατασκευής.
Η Empire Wind έχει συντονιστεί με ομοσπονδιακές υπηρεσίες για τις αξιολογήσεις εθνικής ασφάλειας από την υπογραφή της μίσθωσης το 2017, συμπεριλαμβανομένης της συνεχούς συνεργασίας με το Υπουργείο Άμυνας και των τακτικών συναντήσεων με την Ακτοφυλακή των ΗΠΑ και άλλους ναυτικούς ανταποκριτές, σύμφωνα με την κατάθεση.
Το έργο αναπτύσσεται στο πλαίσιο σύμβασης με την Αρχή Έρευνας και Ανάπτυξης Ενέργειας της Πολιτείας της Νέας Υόρκης (NYSERDA) για την παροχή βραχυπρόθεσμης πηγής ενέργειας για το δίκτυο της Νέας Υόρκης. Μόλις τεθεί σε λειτουργία, η Empire Wind αναμένεται να παράγει αρκετή ηλεκτρική ενέργεια για την ηλεκτρόλυση περίπου 500.000 κατοικιών.
Το Empire Wind έχει ολοκληρωθεί σε ποσοστό άνω του 60% και αντιπροσωπεύει μια επένδυση πολλών δισεκατομμυρίων δολαρίων σε ενεργειακές υποδομές των ΗΠΑ. Η Equinor έχει επενδύσει περισσότερα από 4 δισεκατομμύρια δολάρια μέχρι σήμερα, με 2,7 δισεκατομμύρια δολάρια να έχουν ήδη εκταμιευτεί στο πλαίσιο της χρηματοδότησης του έργου. Στις 30 Σεπτεμβρίου 2025, το έργο είχε ακαθάριστη λογιστική αξία περίπου 3,1 δισεκατομμυρίων δολαρίων, συμπεριλαμβανομένου του Ναυτιλιακού Τερματικού Σταθμού του Νότιου Μπρούκλιν, του οποίου η ανακατασκευή έχει υποστηρίξει σχεδόν 4.000 θέσεις εργασίας στον κατασκευαστικό κλάδο.
Το έργο Sunrise Wind της Ørsted δεν έχει ακόμη καταθέσει αγωγή, αλλά αναφέρει ότι αξιολογεί όλες τις επιλογές, συμπεριλαμβανομένων των νομικών ενεργειών.
